ŽOGS TV video izlaidumu cikls palīdzēs saprast žogu montāžas specifiku, palīdzēs veikt darbus pašam, sniegs ieteikumus, kā arī ļaus pārbaudīt montāžnieku darbu kvalitāti.
Iesakām – BIEŽI UZDOTĪE JAUTĀJUMI
Turpmāk sniegtā informācija ir vispārīgi norādījumi būvējot žogu no visiem sistēmas elementiem. Par darbu kopumu atbild investētājs (pasūtītājs) un izpildītājs, kuram ir jābūt atbilstošai kvalifikācijai, savukārt būvniecība jāveic saskaņā ar spēkā esošajiem būvnormatīviem un noteikumiem.
Žoga bloku mūris: rostverks ar pāļiem ik pēc 2-2,5m. Pāļu dziļums 1,2-1,5m. Žoga pamatnes (rostverka) platums atkarīgs no bloku platuma. Lejamajam pamatam pāļa vietā nepieciešams armējums visā pāļa garumā. ieteicams armēt arī starp pāļiem lejamo pamatu (rostrverks). Uz sagatavotā pamata klājami mūra elementi, aizpildot tos ar blīvu, plastisku betonu.
Stabi no žoga blokiem: pāļu dziļums 1,2-1,5m., diametrs ≥200mm. Staba pamata izmērs ir atkarīgs no bloku izmēra. Izlietam pamatam nepieciešama armatūra visā staba un pāļa augstumā. Bloki tiek savietoti uz sagatavotā pamata un tāpat aizpildīti ar blīvu, plastisku betonu. Noteiktu sistēmu blokus (G1, G2) ieteicams betonēt pa posmiem: pa 4-5 blokiem. Tādējādi liela spiediena ietekmē betons neiztecēs pa apakšējo bloku šuvēm.
Žoga būvniecību sāk no pamata ierīkošanas. Pamatnes dziļums nevar būt mazāks par grunts sasalšanas dziļumu. Ielietam pamatam staba vietā nepieciešams armējums visā pāļa garumā. Uz sagatavotā pamata liek mūra elementus, aizpildot tos ar blīvu, plastisku betonu un tikai pēc tam liek stabiņus no elementiem paredzētajās vietās, ko tāpat aizpilda ar biezu, plastisku betonu. Uz mūra un stabiņiem liek jumtiņus, izmantojot aukstumizturīgas līmes vai cementa javu. Betona izstrādājumos un betonā esošā kaļķa dēļ uz bloku ārsienām var parādīties balti kaļķa nosēdumi. Kalcija hidrāts, iztvaikojot ūdenim, reaģē ar gaisā esošo oglekļa dioksīdu un kalcīta veidā izsvīst uz bloku virsmas.Javas atlikumus, netīrumus un kaļķa traipus var notīrīt ar vājas skābes šķīdumu vai citiem tirgū pieejamajiem tīrīšanas līdzekļiem. Šādā veidā uzstādītu žogu pēc mēneša pie labiem vides apstākļiem (gaisa temperatūra > +15C°) var impregnēt.
Piedāvājam RESIL impregnantu betona izstrādājumiem.
ŽOGA BLOKU UZSTĀDĪŠANAS VIDEO INSTRUKCIJA
Zemu sieniņu ar stabiem uzstādīšana bez betonēšanas darbiem. ŽOGA BLOKI - ROMA
Štaketa žogu Aluzinc segmentus uzstāda pie metāla vai betona staba, izmantojot speciālus stiprinājuma elementus.
Paneļu stiprināšanai pie betona stabiem iesakām izmantot koka skrūves ar neilona tapām.
Izmantojot šos stiprinājuma elementus iespējams samontēt paneļus pat ar platākām neatbilstībām (1-2cm).
Žoga paneļa montāža ar C profiliem. Divas uzstādīšanas iespējas
Žoga paneli uzstāda pie metāla vai betona staba ar īpaša stiprinājuma palīdzību.
Stiprināšanai pie betona stabiem iesakām izmantot koka skrūves ar neilona tapām.
Izmantojot šos stiprinājuma elementus iespējams samontēt paneļus pat ar platākām neatbilstībām (1-2cm).
Žoga paneli uzstāda pie metāla vai betona staba ar īpaša stiprinājuma palīdzību.
Stiprināšanai pie betona stabiem iesakām izmantot koka skrūves ar neilona tapām.
Izmantojot šos stiprinājuma elementus iespējams samontēt paneļus pat ar platākām neatbilstībām (1-2cm).
Koka posmus uzstāda pie metāla vai betona staba ar īpaša stiprinājuma palīdzību.
Stiprināšanai pie betona stabiem iesakām izmantot koka skrūves ar neilona tapām.
Izmantojot šos stiprinājuma elementus iespējams samontēt paneļus pat ar platākām neatbilstībām 1-2 cm.
Žoga paneli uzstāda pie metāla vai betona staba ar īpaša stiprinājuma palīdzību.
Stiprināšanai pie betona stabiem iesakām izmantot koka skrūves ar neilona tapām.
Lai izvairītos no WPC kompozīta izplešanās radītām sekām (temperatūras svārstībām), iesakām izmantot WPC Z un WPC H, kas samontēti ar fiksējošām spirāļpaplāksnēm. Neiesakām pārāk stingri pieskrūvēt uzgriežņus. Paplāksnei jānodrošina savienojuma vietai papildus brīvība.
Izmantojot šos stiprinājuma elementus iespējams samontēt paneļus pat ar platākām neatbilstībām 1-2 cm.
Žoga paneli uzstāda pie metāla vai betona staba ar īpaša stiprinājuma palīdzību.
Stiprinājums komplektējams ar pašgriezējiem metāla stabam. Stiprināšanai pie betona stabiem iesakām izmantot koka skrūves ar neilona tapām.
Izmantojot šos stiprinājuma elementus iespējams samontēt paneļus pat ar platākām neatbilstībām (1-2cm).
Žogu Sukos Verticale C uzstādīšanas instrukcija
Žoga paneli uzstāda pie metāla vai betona staba ar īpaša stiprinājuma palīdzību. Stiprinājuma aptveres komplektējamas ar PVC starplikām, kas samazina iespējamību bojāt paneļus uzstādīšanas brīdī. Aptveres tiek speciāli izgatavotas ar 2 cm platu caurumu. Tas ļauj uzstādīt paneļus esot izmēru neatbilstībām. Sākumā un beigās izmantojami leņķa un universālie stiprinājumi. Universālos (Small) stiprinājumus izmanto, montējot paneļus pie nestandarta izmēra stabiem vai dažādām virsmām.
Stiprinājumu daudzums 1 stabam atbilstoši paneļu augstumam:
Žoga panelis H630-1230mm: 2 stiprinājumi
Žoga panelis H1530-1730mm: 3 stiprinājumi
Žoga panelis 1930-2430: 4 stiprinājumi
Attālumi starp stabiem 60x40mm, uzstādot bez betona žoga pasētas: 253cm
Attālumi starp stabiem 60x40mm, uzstādot ar betona žoga pasētu:
Betona pasēta DO20 (ar betona stiprinājumiem) - 249cm: attālums 256cm.
Betona pasēta DO20 (ar metāla stiprinājumiem) - 249cm: attālums 252cm.
Betona pasēta DX30 (ar betona stiprinājumiem) - 249cm: attālums 256cm.
Betona pasēta DX30 (ar metāla stiprinājumiem) - 249cm: attālums 252cm
Betona pasēta DOX20 (ar betona stiprinājumiem) - 200cm: attālums 207cm.
Betona pasēta DOX20 (ar betona stiprinājumiem) - 247cm: attālums 254cm.
Betona pasēta XPS30 - 250cm: attālums 252cm.
Betona pasētas elementus var uzstādīt zemes līmenī vai ierokot gruntī. Iesakām ierakt ne dziļāk par 10cm. Stabi jābetonē ne mazāk kā 80cm dziļumā. Teritorijām ar slīpumu vai nogāzēm var izmantot žogu pasētas, ja augstumu atšķirība 2,5m garumā nepārsniedz 20cm.
Sistēmai ar betona stiprinājumiem piemēroti četrstūraini metāla stabi: 60x40mm, 60x60mm, apaļi 60mm, 60x80m
Sistēma ar metāla stiprinājumiem ir universāls risinājums. Izmantojot šīs pasētas sistēmas, bortu var uzstādīt pie dažāda izmēra metāla vai betona stabiem. Metāla stiprinājuma elementu pieskrūvē pie staba virsmas, pēc tam tajā ievieto pasētu
Attālumi starp stabiem uzstādot betona žogu pasētas
Ar betona savienojumiem LDP Ar metāla savienojumiem ECO
Pasētas garums 2000mm: atstarpe 2070mm Pasētas garums 2000mm: atstarpe 2020mm
Pasētas garums 2470mm: atstarpe 2540mm Pasētas garums 2470mm: atstarpe 2490mm
Pasētas garums 2490mm: atstarpe 2560mm Pasētas garums 2490mm: atstarpe 2520mm
Pasētas garums 2500mm: atstarpe 2570mm Pasētas garums 2500mm: atstarpe 2520mm

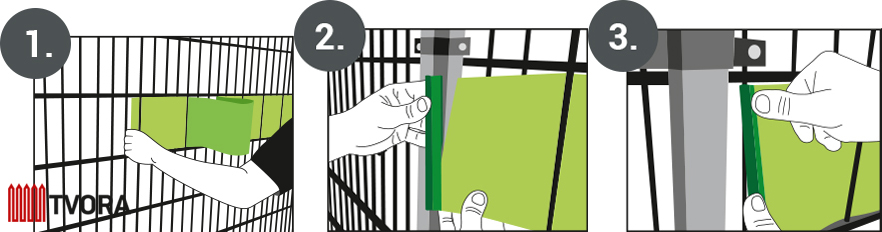

Žoga lamiļu 190mm CLASSIC 790g/m² un SMART 700g/m² uzstādīšanas video instrukcija
Žoga stabus var betonēt gruntī. Uzstādot stabus gruntī var izmantot betona pasētas. Uzstādot uz sagatavota pamata piedāvājam metāla stabus ar plāksni.
60x40mm vai apaļi 60mm GALFAN stabi ar 5%AL + 95%ZN pārklājumu kalpo trīs reizes ilgāk nekā stabi, kas izgatavoti ar parastās karstās cinkošanas metodi.
Konsoles, žoga staba EQ 2 uzstādīšanas instrukcija.
Konsoles, žoga staba EQ 3 uzstādīšanas instrukcija.
Konsoles, žoga staba EQ 4 uzstādīšanas instrukcija.
Konsoles, žoga staba EQ 5 uzstādīšanas instrukcija.
Konsoles, žoga staba EQ 6 uzstādīšanas instrukcija.
Konsoles, žoga staba EQ 7 uzstādīšanas instrukcija.
Konsoles, žoga staba EQ 8 uzstādīšanas instrukcija.
Konsoles, žoga staba EQ 9 uzstādīšanas instrukcija. Žoga stabā ir nodalījums sūtījumiem.
Konsoles, žoga staba EQ 10 uzstādīšanas instrukcija.
Lampa INOX, montāža
